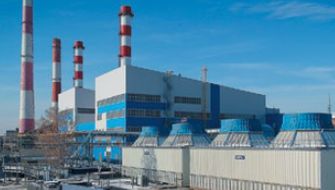

В декабре 2014 года ОАО «Генерирующая компания» был произведен запуск нового энергоблока ПГУ-220 МВт имени В.К. Шибанова на Казанской ТЭЦ-2. Несмотря на то, что строительство осуществлялось на территории действующей станции, все работы были проведены на высшем уровне и завершены значительно раньше срока. О ходе реализации проекта и его значимости для энергетической отрасли республики рассказал журналу «Вестник. Поволжье» генеральный директор ОАО «Генерирующая компания» Раузил Хазиев.
— Раузил Магсумянович, это стартовый проект программы модернизации станций. В чем его уникальность?
— Проект уникален как минимум по нескольким причинам. Во-первых, за последние десятилетия это первое строительство объектов генерации на территории республики. Во-вторых, в ходе реализации проект все же был включен в программу ДПМ (договор предоставления мощности), а это означает, что средства, вложенные в строительство станции, являются возвратными. Программа ДПМ изначально не включала строительство на территории Татарстана, но благодаря непосредственному участию и поддержке президента республики Рустама Минниханова и премьер-министра РТ Ильдара Халикова нам все-таки удалось отстоять права наших потребителей.
— Возникали ли сложности в процессе строительства?
— Да, в основном потому, что мы применили новые для Татарстана технологии. Парогазовая установка мощностью 220 МВт состоит из двух блоков. В состав каждого блока входит газотурбинная установка в комплекте с генератором производства General Electric, паротурбинная установка производства ОАО «Калужский турбинный завод», котел-утилизатор производства ОАО «ЭМАльянс» и дожимная компрессорная станция производства Atlas Copco (США). В момент докомплектации оборудования и пусковых работ над страной нависли санкции западных стран, что могло серьезно осложнить задачу. Но мы справились, и весьма успешно.
— В чем особенность нового оборудования?
— Это современный комплекс, имеющий все преимущества новых технологий и разработок. КПД новой станции — 52% (старой генерации — 33%), удельный расход топлива — 260 г/кВт-ч (старой генерации — 340 г/кВт-ч). Существенно снижены выбросы в атмосферу.
— Поможет ли новая станция в решении вопроса энергодефицита казанского узла?
— Недостаток мощности уже сегодня составляет 750-850 МВт. К 2018 году потребности, по самым скромным оценкам, возрастут еще на 200-250 МВт. Более того, Казанская ТЭЦ-1 1933 года постройки и ТЭЦ-2 1938 года постройки будут выводиться из эксплуатации, и дефицит возрастет до 1,5 ГВт, что может привести к потере надежности энергоснабжения и сдерживанию экономического развития региона. Построив новую станцию на Казанской ТЭЦ-2, мы на 30% снижаем энергодефицит столицы Татарстана. Установленная тепловая мощность станции с 851 Гкал увеличится до 991 Гкал, установленная электрическая мощность — с 190 МВт до 410 МВт. Это позволит частично восполнить дефицит энергии.
— Каковы планы «Генерирующей компании» на будущее?
— Нам предстоит сделать новый рывок для того, чтобы вывести энергетику республики на другой, более качественный современный уровень. За два с половиной года мы построили энергоблок, соединивший в себе передовые разработки производства электрической и тепловой энергии. Здесь хочу поблагодарить весь коллектив. Ведь благодаря слаженной работе и самоотдаче нам под силу решение любых, даже самых сложных задач.
Республика Татарстан, г. Казань,
ул. Салимжанова, 1,
тел.: (843) 291-86-69,
факс: (843) 291-83-33,
е-mail: office_gc@tatgencom.ru
«Первенец» нового времени
В Казани запущена новая энергосберегающая ТЭЦ
Не пропустите новые публикации.
Подписывайтесь на нас в Яндекс.Дзен!
Подписывайтесь на нас в Яндекс.Дзен!
Похожее
У Новогодней столицы России уже заполнен график экскурсий
Киров готовится к встрече гостей со всей страны
Строительство нового участка трассы «Обход Тольятти» и моста через Волгу идет с опережением графика
Объект станет частью важнейшего транспортного маршрута в Западный Китай
В районные больницы Пензенской области в 2024 году поставят более 300 единиц нового оборудования
Такую информацию сообщили на сайте пресс-службы регионального правительства
Гимназия нового стандарта
МБОУ «Начальная общеобразовательная школа № 2» города Чебоксары успешно применяет инновационные методики в образовании
В режиме реального времени
действуют власти регионов ПФО, стараясь по максимуму помочь и населению, и бизнесу
Татарстан — лидер по темпам строительства нового жилья
Республика не первый год удерживает лидерские позиции в жилищном строительстве и собирается сохранить их в 2013 году
Не пропустите новые публикации.
Подписывайтесь на наш Телеграм-канал!
Подписывайтесь на наш Телеграм-канал!
Популярное
С начала года ФБУ «РосСтройКонтроль» осуществляет строительный контроль на 149 объектах в Приволжском федеральном округе
Инспекторы ФБУ «РосСтройКонтроль» ежедневно проводят строительный контроль при строительстве, реконструкции объектов высокой социальной значимости. В 2021 году ...
Топ-50 крупнейших компаний Приволжского федерального округа
В рейтинг вошли крупнейшие компании регионов ПФО. Основным критерием для ранжирования является выручка или консолидированная выручка за 2018 год
Пермский университет запустил систему автоматического мониторинга рек
Автоматизированная система на основе данных дистанционного зондирования Земли и датчиков создана в России впервые
Полиэтническая культура Поволжья
Через культуру поколения сохраняют историю своего народа
В Саратовской области построят 21 новый дом для работников соцсферы и АПК
Работы будут идти в рамках государственной программы «Комплексное развитие сельских территорий»
В Мордовии капитально отремонтирован Республиканский гериатрический центр
В республике улучшают условия для социального обслуживания граждан старшего поколения
